安装注意事项及准备工作
1.夹层高度
吊顶夹层净高度≥270mm;适应面积≤10m²2.管道预埋
排水管应采用外径20mm硬质水管,预埋或明管接至厨房排水或墙外,需要采用保温棉包裹,避免管道外壁附着冷凝水,长时间积累导致漏水,建议在排水管上设置排气孔,至少设置1个保证排水通顺,排水口应高于吊顶30mm3.电路预留

空调自带1.2m长插头线,功率为1100W,预留10A三孔插座即可4.墙体开孔

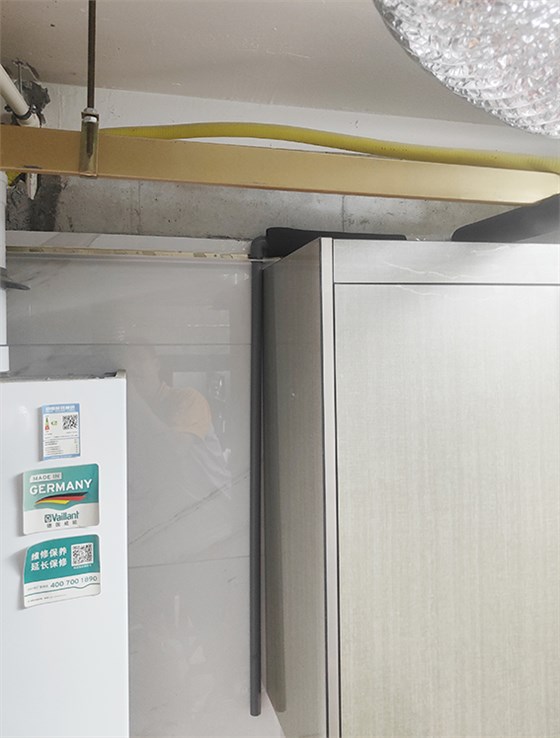

通常需要在墙上开两个孔 ,分别为油烟井180mm,用于空调排热风,外墙120mm,用于吊顶上方空气流通,如业主家不具备油烟井开孔条件,则需要在外墙开两个120mm孔用于进出风
开始安装

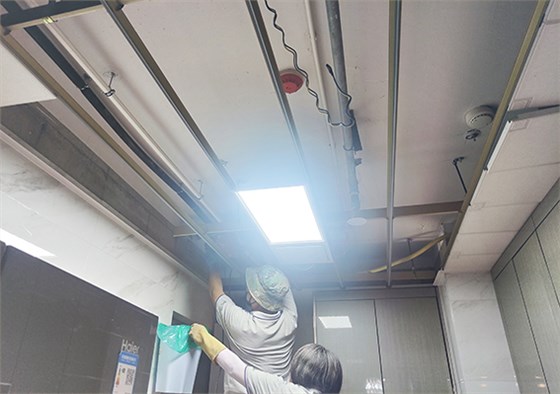

1.拆除原有铝扣板吊顶

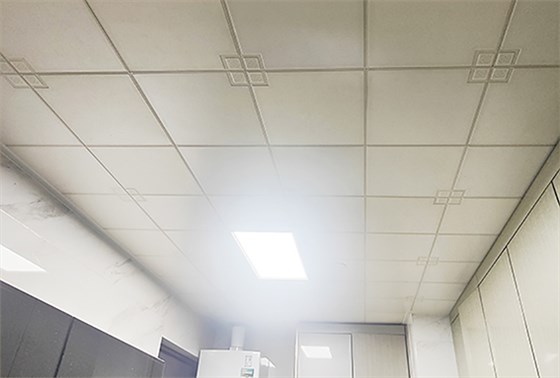

首先拆除业主原有铝扣板吊顶便于后续安装
2.墙体开孔
通常需要在墙上开两个孔 ,分别为油烟井180mm,用于空调排热风,外墙120mm,用于吊顶上方空气流通,如业主家不具备油烟井开孔条件,则需要在外墙开两个120mm孔用于进出风。
3.拆箱检查

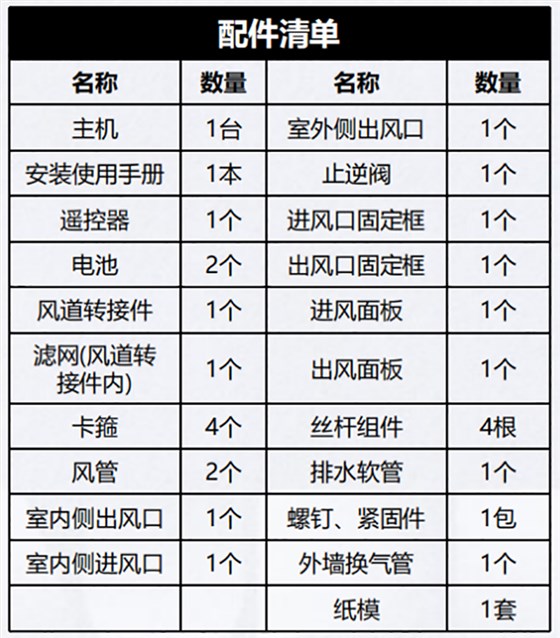

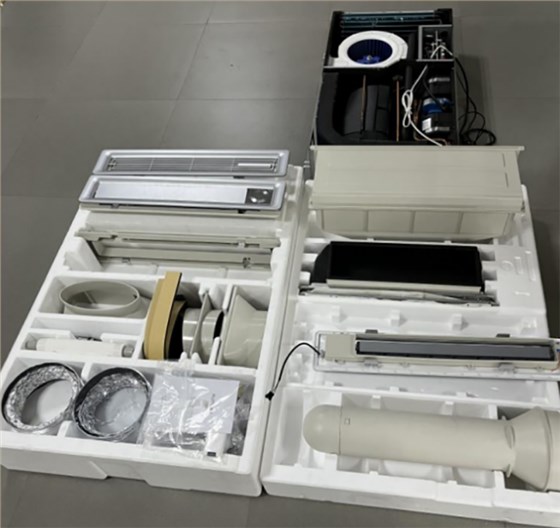

检查包装箱内主机、配件是否完好齐全。
4.确认位置
主机安装位置尽量靠近顶部排水,离插座电源距离最短为佳,出风口位置建议离灶台水平高度0.5m以上,不要正对灶台明火且出风口无障碍物阻挡,进风口位置需避开热源且风口处无障碍物,进、出口面罩间距>300mm 建议处在同一水平线上。

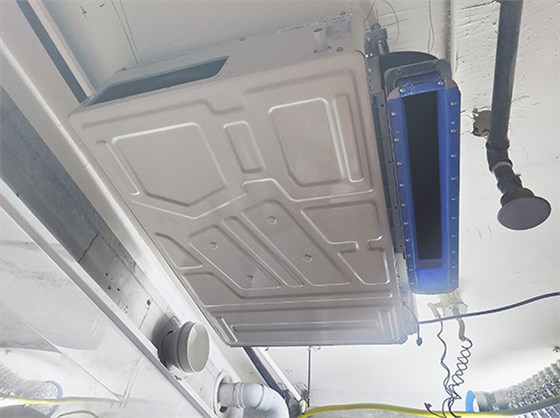

5.安装主机

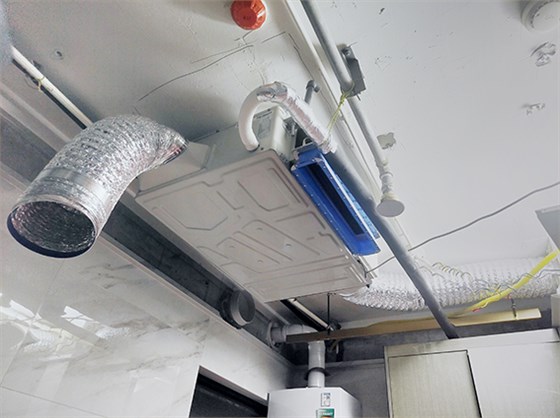

6.连接风管

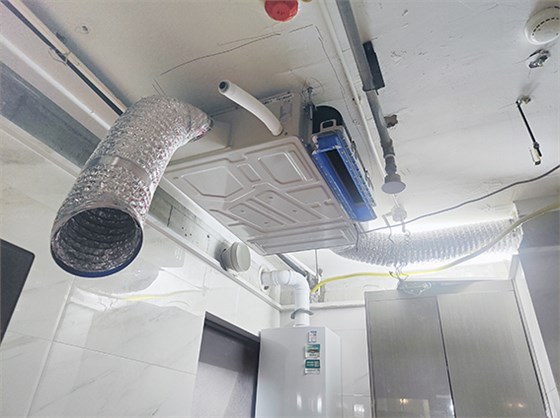

7.连接排水管
排水管应采用外径20mm硬质水管,预埋或明管接至厨房排水或墙外,需要采用保温棉包裹,避免管道外壁附着冷凝水,长时间积累导致漏水,建议在排水管上设置排气孔,至少设置1个保证排水通顺,排水口应高于吊顶30mm 。

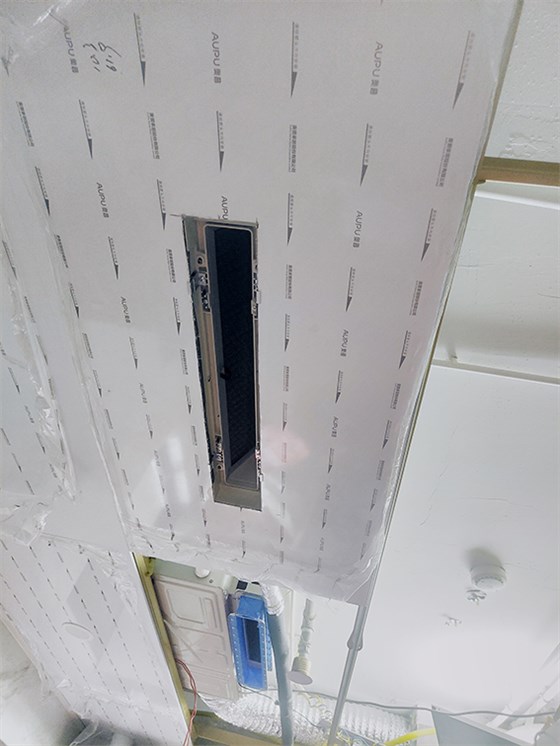

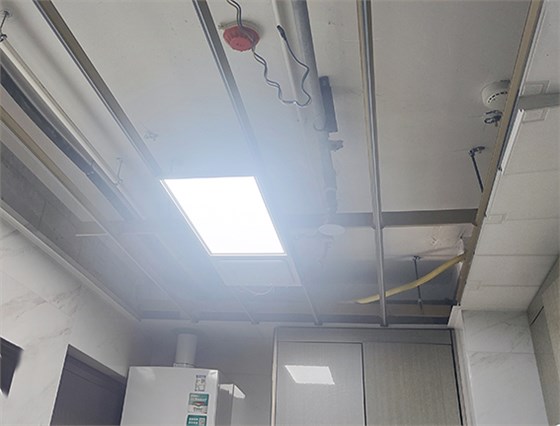

8.风口开孔及大板吊顶安装
根据主机固定位置从最近墙面开始测量到主机进风口、出风口距离并标记,对大板吊顶进行开孔,且进、出风口开孔尺寸一致。

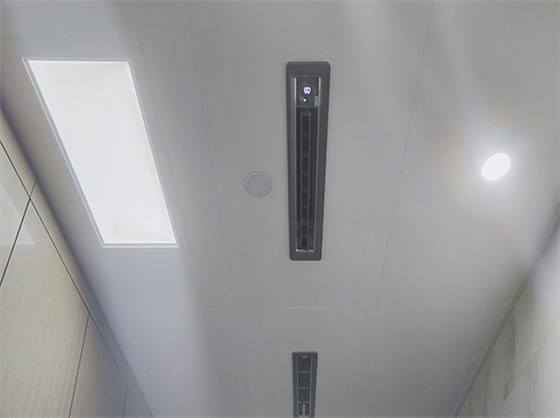

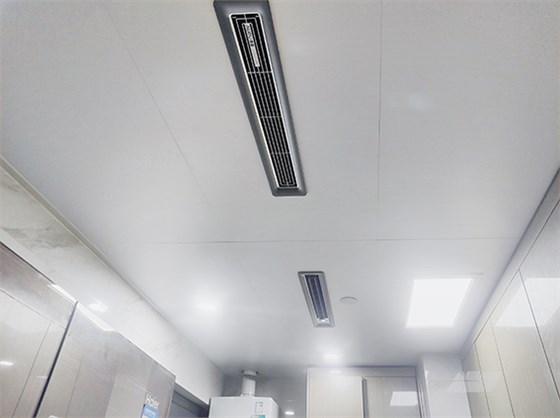

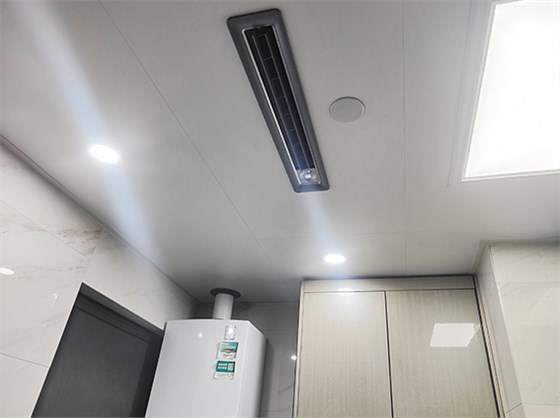

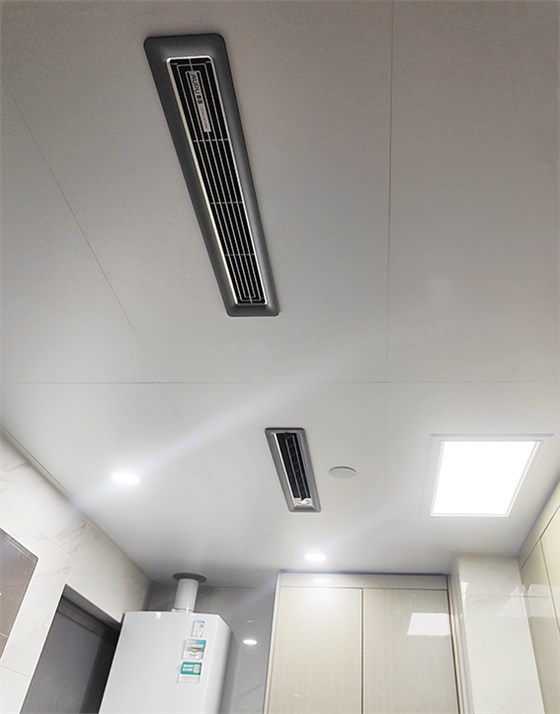

9.安装进、出风口
10.电源接线及通电试机
确保主机电源插头已连接,遥控器采用红外线信号,两节7号电池,主机通电后对准出风口按下功能键测试功能,确认完好后完成安装。
